Ngày đầu năm trên công trường Nhà máy Thủy điện Ialy mở rộng: Tăng tốc để đáp ứng mục tiêu tiến độ

Trên công trường Nhà máy thủy điện Ialy mở rộng, ngay trong những ngày đầu năm mới, hàng trăm kỹ sư, công nhân vẫn đang cần mẫn lao động ngày đêm. Họ đang dồn sức, tập trung cao độ để hoàn thành công trình trọng điểm này.

Tháng Giêng không là tháng ăn chơi

Dự án này do Liên danh Tổng công ty Xây dựng Lũng Lô – Tổng công ty Xây dựng Trường Sơn – Tổng công ty Sông Đà – Tổng công ty Cổ phần xuất nhập khẩu và xây dựng Việt Nam – Công ty Lilama 10 triển khai thi công xây lắp. Theo ông Đỗ Trung Thành – Phó Giám đốc Ban Điều hành Dự án NMTĐ Ialy mở rộng (Ban QLDA điện 2, EVN), đây là 5 nhà thầu rất mạnh ở Việt Nam, đã có kinh nghiệm tham gia rất nhiều công trình thủy điện lớn của đất nước.

Sau khi dự án hoàn thành, sẽ tăng khả năng huy động công suất cho phụ tải khu vực miền Nam, đặc biệt là trong các giờ cao điểm; góp phần cải thiện chế độ làm việc của hệ thống điện (tăng nguồn và điện năng phủ đỉnh của biểu đồ phụ tải, tăng tính linh hoạt trong vận hành, tăng hệ số tin cậy, an toàn…), qua đó góp phần giảm chi phí sản xuất của hệ thống.

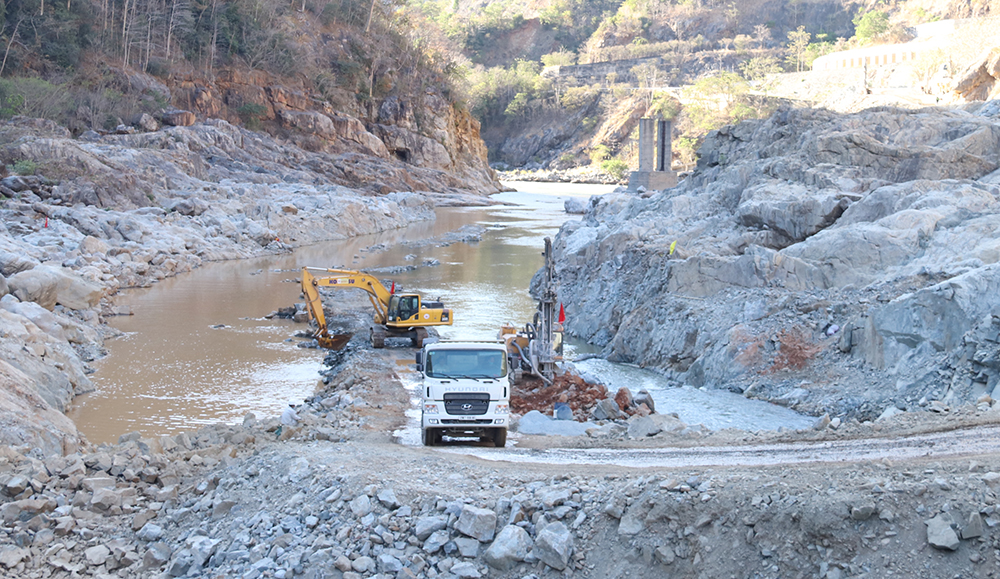

Ngay từ đầu Xuân Nhâm Dần, khí thế lao động trên công trường rất sôi nổi

Bên cạnh đó, dự án tận dụng tối đa khả năng của dòng chảy thông qua việc hạn chế lượng xả thừa hàng năm, tăng thêm giá trị sản lượng điện trung bình khoảng 233 triệu kWh/năm, góp phần giảm chi phí nhiên liệu hàng năm, giảm phát thải CO2 và giảm sự phụ thuộc vào nhiên liệu hóa thạch; giảm bớt cường độ làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.

Tiến độ thi công dự án trong giai đoạn đầu chậm do mất nhiều thời gian cho công tác chuẩn bị, thủ tục nổ mìn, cấp điện thi công, mở các cửa hầm phải thực hiện gia cố và nhất là diễn biến dịch bệnh COVID-19 hết sức phức tạp. Tuy nhiên, vừa qua, các nhà thầu trên công trường đã tập trung cao độ, tiến độ thi công các hạng mục cơ bản đáp ứng yêu cầu.

Ngay sau kỳ nghỉ Tết Nhâm Dần, Ban QLDA điện 2 đã yêu cầu các nhà thầu tăng tốc, thi công 3 ca liên tục và phát động thi đua bù lại khối lượng chậm trước đó, đảm bảo hoàn thành các mốc chính phục vụ chống lũ năm 2022 và đảm bảo tiến độ chung của dự án theo đúng hợp đồng.

Tổng công ty Xây dựng Lũng Lô là đơn vị thi công hạng mục ngầm của công trình. Theo Trung tá Lê Đình Lam – Phó Trưởng phòng Kỹ thuật (Tổng công ty xây dựng Lũng Lô – Bộ Quốc phòng), Phó trưởng ban Thường trực Ban điều hành liên danh nhà thầu, tiến độ hiện nay đang vượt trước 2 tháng so với kế hoạch. Tuy nhiên một số hạng mục khác do ảnh hưởng bởi dịch COVID-19 nên chậm hơn. Đơn vị đang quyết tâm thi công 3 ca liên tục để dịp 19/5 hoàn thành kịp tiến độ chung.

Với vai trò Phó trưởng Ban điều hành liên danh nhà thầu, ông Lam cho biết: Để đảm bảo mục tiêu, từ cuối năm 2021, liên danh nhà thầu đã lập lại tiến độ thi công năm 2022 trên cơ sở khối lượng đã hoàn thành thực tế. Ngoài ra, cuối tháng 12/2021, công trường cũng đã tổ chức phát động thi đua 150 ngày đêm hoàn thành các mục tiêu tiến độ đợt 1 để chào mừng ngày sinh nhật Bác (ngày 19/5). Lực lượng thi công trên công trường ngay sau kỳ nghỉ Tết đã được Liên danh nhà thầu huy động tối đa.

Còn theo Thiếu tá Doãn Văn Thế - Phó Giám đốc phụ trách kỹ thuật Ban Điều hành Tổng công ty Xây dựng Trường Sơn, CBCNV trên công trường đều thấm nhuần tư tưởng “tháng Giêng không là tháng ăn chơi”, mà họ phải triển khai nhanh chóng, kịp thời đáp ứng mục tiêu tiến độ đã cam kết với chủ đầu tư. Đơn vị này chỉ nghỉ hai ngày trong dịp tết vừa qua (ngày 29 tháng Chạp và mùng 1 Tết Nhâm Dần). Hiện nay, trên công trường đang huy động gần 200 kỹ sư, công nhân, có mặt đầy đủ ở cả 5 mũi thi công để đẩy nhanh tiến độ.

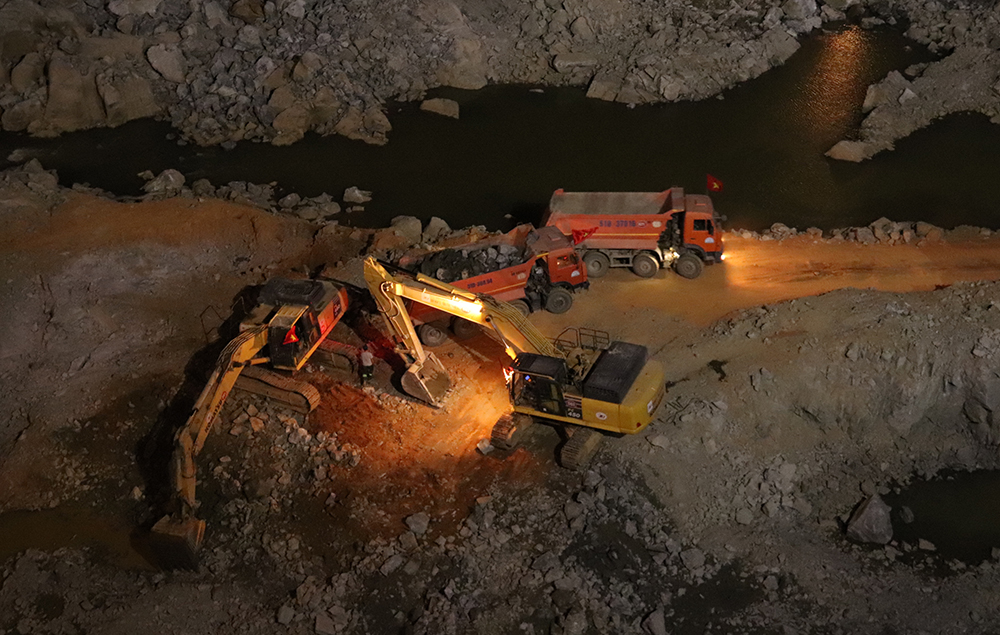

Công trường thi công cả ban đêm để đáp ứng tiến độ dự án

Chung sức vượt khó

Ông Đỗ Trung Thành – Phó Giám đốc Ban Điều hành Dự án NMTĐ Ialy mở rộng (Ban QLDA Điện 2) cho biết: Hiện vẫn còn một số vướng mắc chính có nguy cơ ảnh hưởng đến các hạng mục của dự án như việc chuyển đổi mục đích 2,46 ha đất rừng còn chậm, ảnh hưởng đến tiến độ đào kênh dẫn dòng và tường dẫn dòng khu nhà máy.

Ngoài ra, dịch COVID-19 là một thử thách rất lớn trong quá trình thi công dự án này. Do diễn biến phức tạp của dịch bệnh trong năm 2021, ngoài ảnh hưởng đến việc chậm hoàn thiện thủ tục xin chuyển mục đích sử dụng rừng tự nhiên, thủ tục xin cấp phép nổ mìn của liên danh nhà thầu, dịch bệnh còn ảnh hưởng nghiêm trọng tới công tác mua sắm, vận chuyển vật tư trang thiết bị và huy động nhân lực thi công công trình do quy định về giãn cách, cách ly của các địa phương trong cả nước.

Về phía liên danh nhà thầu, Trung tá Lê Đình Lam cho biết: “Chúng tôi luôn xác định lấy sức mạnh tập thể, lấy tinh thần đoàn kết để vượt khó vươn lên, hoàn thành tiến độ dự án”.

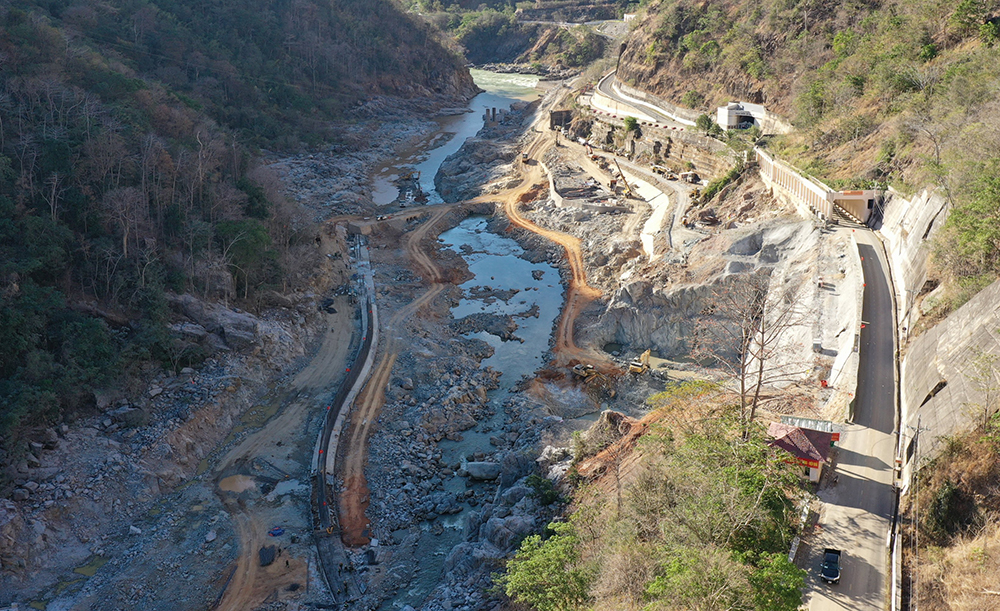

Toàn cảnh công trường Nhà máy Thủy điện Ialy mở rộng

Thiếu tá Doãn Văn Thế cũng cho hay, ngoài sự nỗ lực của từng đơn vị còn có sự phối hợp chặt chẽ giữa các đơn vị trên công trường. Đặc biệt, trong giai đoạn khó khăn này, chủ đầu tư và tư vấn giám sát hỗ trợ rất nhiều, các hồ sơ pháp lý, hồ sơ thiết kế luôn đảm bảo kịp thời theo tiến độ cho nhà thầu thi công. Công tác giải ngân thanh quyết toán nhanh chóng để đơn vị động viên kịp thời lực lượng thi công.

Trên công trường, nhóm tư vấn giám sát cũng bám sát 24/24h, một mặt kiểm tra giám sát thi công của nhà thầu theo đúng yêu cầu chất lượng của hồ sơ thiết kế, mặt khác giải quyết những khó khăn vướng mắc trong quá trình thi công đảm bảo chất lượng, tiến độ dự án.

Theo kỹ sư Đỗ Xuân Kiên – Giám sát trưởng thi công xây dựng Dự án NMTĐ Ialy mở rộng (thuộc Ban QLDA điện 2), hiện nay tiến độ dự án đang bám sát tiến độ thi công đã được duyệt, tin tưởng rằng trong quý I toàn công trường sẽ bám sát tiến độ để hoàn đáp ứng mục tiêu chung của dự án.

Dự án Nhà máy thủy điện Ialy mở rộng:

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam;

- Đại diện chủ đầu tư quản lý điều hành dự án: Ban QLDA điện 2;

- Thiết kế kỹ thuật - Dự toán: Công ty CP Tư vấn Xây dựng Điện 1

- Địa điểm xây dựng: xã Ya Tăng, huyện Sa Thầy, tỉnh Kon Tum và xã Ia Mơ Nông, Ia Kreng, thị trấn Ialy, huyện Chư Păh, tỉnh Gia Lai;

- Công suất lắp máy: 360MW;

- Tổng mức đầu tư: gần 6.400 tỷ đồng;

- Hoàn thành toàn bộ công trình quý IV/2024.

  • 17/02/2022 08:32
