Ông Phạm Hồng Phương - Phó Tổng Giám đốc EVN, đã kiểm tra công trường và họp giao ban quý 3/2022, rà soát tiến độ xây dựng Nhà máy Thủy điện Hoà Bình (mở rộng).
Chủ trì cuộc họp sau khi kiểm tra hiện trường, Phó Tổng Giám đốc EVN Phạm Hồng Phương yêu cầu toàn công trường tập trung đảm bảo tiến độ, chất lượng và tuân thủ quy định về an toàn vệ sinh lao động.
Đồng thời, chỉ đạo và giao nhiệm vụ cụ thể cho Ban Quản lý dự án Điện 1, các nhà thầu thi công, đơn vị tư vấn thiết kế.
Cụ thể, giao nhiệm trọng tâm cho Ban Quản lý dự án Điện 1 như: Phối hợp chặt chẽ với tỉnh Hòa Bình để giải quyết dứt điểm những tồn tại trong công tác giải phóng mặt bằng, mục tiêu hoàn thành trong quý 4/2022; Tổ chức phối hợp cùng tư vấn thiết kế và các bên liên quan thực hiện kiểm tra, đánh giá công tác an toàn vệ sinh môi trường để có biện pháp thiết kế, gia cố, bổ sung tăng cường; Kiểm tra, rà soát tổng thể công tác quan trắc, rung chấn nổ mìn,... để đảm bảo thi công nổ mìn hố móng được an toàn…
Đối với các nhà thầu thi công, cần khẩn trương hoàn thiện nổ mìn thử nghiệm để gia hạn hoặc xin giấy phép nổ mìn các hạng mục công trình. Tiếp tục kiện toàn bộ máy thi công, cử cán bộ có năng lực để thiết kế biện pháp thi công tối ưu, hiệu quả. Tuân thủ tuyệt đối các quy định nổ mìn, đào đất đá, vận chuyển; tăng cường nhân lực, máy móc, thiết bị thi công để đảm bảo tiến độ, khối lượng cam kết.
Đối với đơn vị tư vấn thiết kế EVNPECC1, hoàn thiện bản vẽ thiết kế thi công xử lý sạt trượt giai đoạn 2 trình EVN; cử tư vấn giám sát tác giả có đủ trình độ năng lực làm việc tại công trường, giải quyết kịp thời các phát sinh về thiết kế; đảm bảo tiến độ thiết kế các hạng mục của dự án.
Thi công cửa nhận nước của Nhà máy Thủy điện Hòa Bình (mở rộng).
Tính đến hết quý 3/2022 đã bàn giao 78,91ha/78,91ha mặt bằng đủ điều kiện thi công cho nhà thầu. Ban đang tiếp tục đôn đốc các đơn vị liên quan xử lý những tồn tại còn lại.

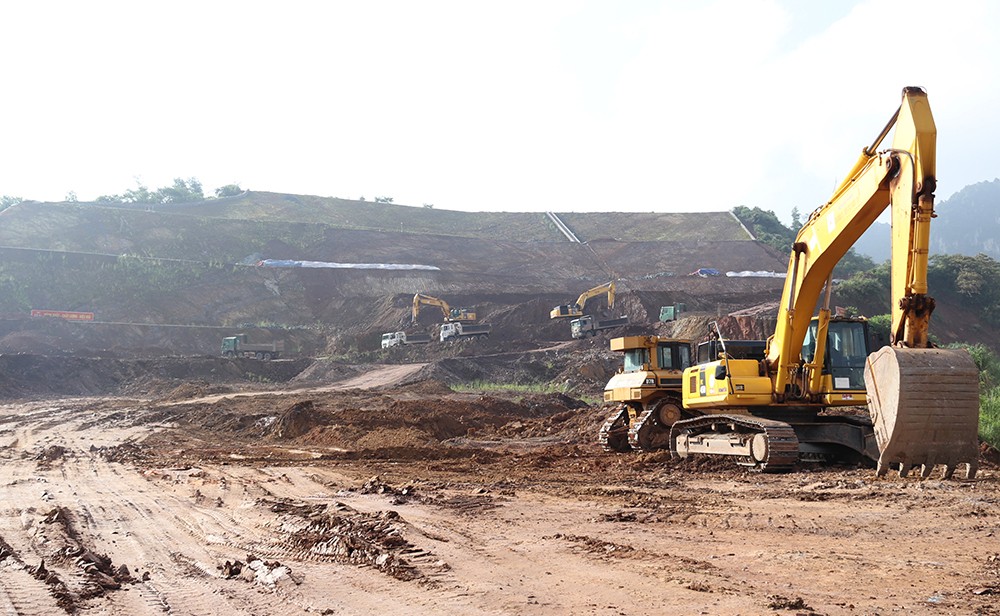

Tính đến nay, tổng số người của nhà thầu trực tiếp thi công tại công trường là 247 người. Nhà thầu huy động 17 máy đào, 8 máy ủi và 71 ôtô vận chuyển. Nhà thầu đã kiện toàn lại tổ chức quản lý chất lượng, kèm theo sơ đồ quản lý chất lượng công tác đào hở, gia cố mái và phân giao nhiệm vụ.
Công trường đã hoàn thành lắp đặt hệ thống phòng họp trực tuyến tại Ban điều hành dự án; hoàn thành lắp đặt hệ thống camera thông minh, hệ thống có chức năng quản lý nhân sự, thiết bị ra vào công trường; hoàn thành hệ thống mạng LAN, cáp quang kết nối với máy chủ tại 11 Cửa Bắc (Hà Nội).
Một số mục tiêu thi công trong quý 4 như: Đào đất đá cửa lấy nước đến cao độ 95 m; hoàn thành đắp đá gia cố hố móng hạng mục nhà máy và kênh xả (bao gồm cả công tác xếp đá khan); hoàn thành đào hố móng đợt 1 đến cao độ 31 m; hoàn thành gia cố mái từ cao độ 45 m trở lên, hoàn thành đổ bê tông đê quây hạ lưu, hoàn thành đào và gia cố hầm phụ../.
