Đóng điện thành công giai đoạn 1 Trạm biến áp 220kV Tam Phước

Vào hồi 14h55 chiều 23/12/2022, Công ty CP Tư vấn Xây dựng Điện 1 (PECC1) đã cùng Ban Quản lý dự án các công trình điện miền Nam (SPMB) phối hợp với các đơn vị liên quan tổ chức đóng điện thành công công trình lắp máy biến áp số 1 (AT1- giai đoạn 1) Trạm biến áp (TBA) 220kV Tam Phước.

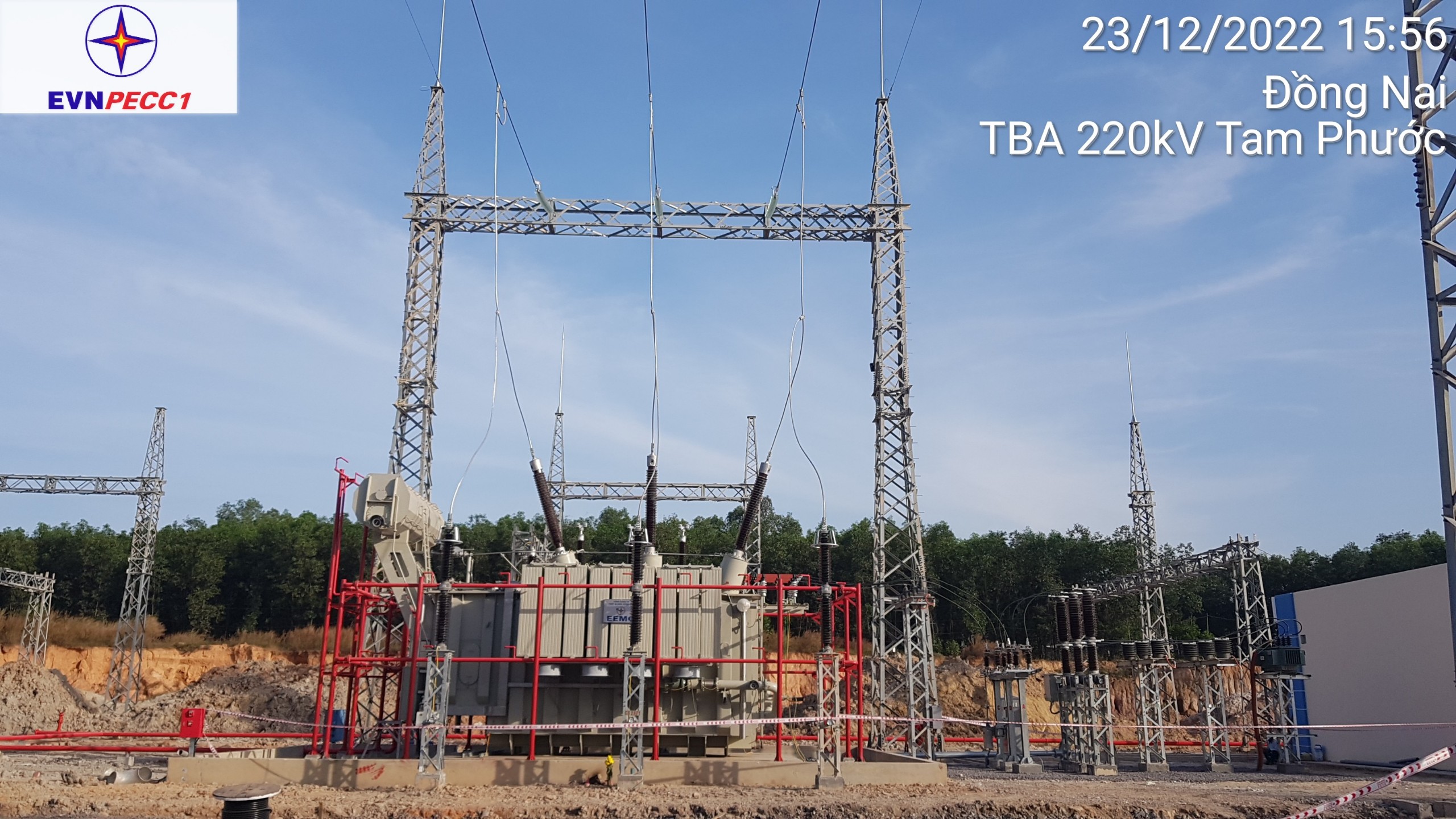

Máy biến áp AT1 thuộc TBA 220kV Tam Phước (Ảnh: Lưu Văn Tuấn)

Đây là công trình do Tổng công ty Truyền tải Điện Quốc gia (EVNNPT) làm chủ đầu tư, SPMB quản lý điều hành dự án. Tại dự án này, PECC1 đã thực hiện gói thầu số 03 với thời gian thực hiện là 600 ngày, bao gồm các công việc sau:

  • Khảo sát xây dựng phục vụ giai đoạn Thiết kế;
  • Lập TKKT – TDT;
  • Lập Thiết kế BVTC;
  • Lập hồ sơ mời thầu xây dựng và thiết bị;
  • Quan trắc giám sát môi trường trong giai đoạn thi công;
  • Lập quy trình bảo trì công trình xây dựng;
  • Lập hồ sơ thỏa thuận với các cơ quan chức năng.

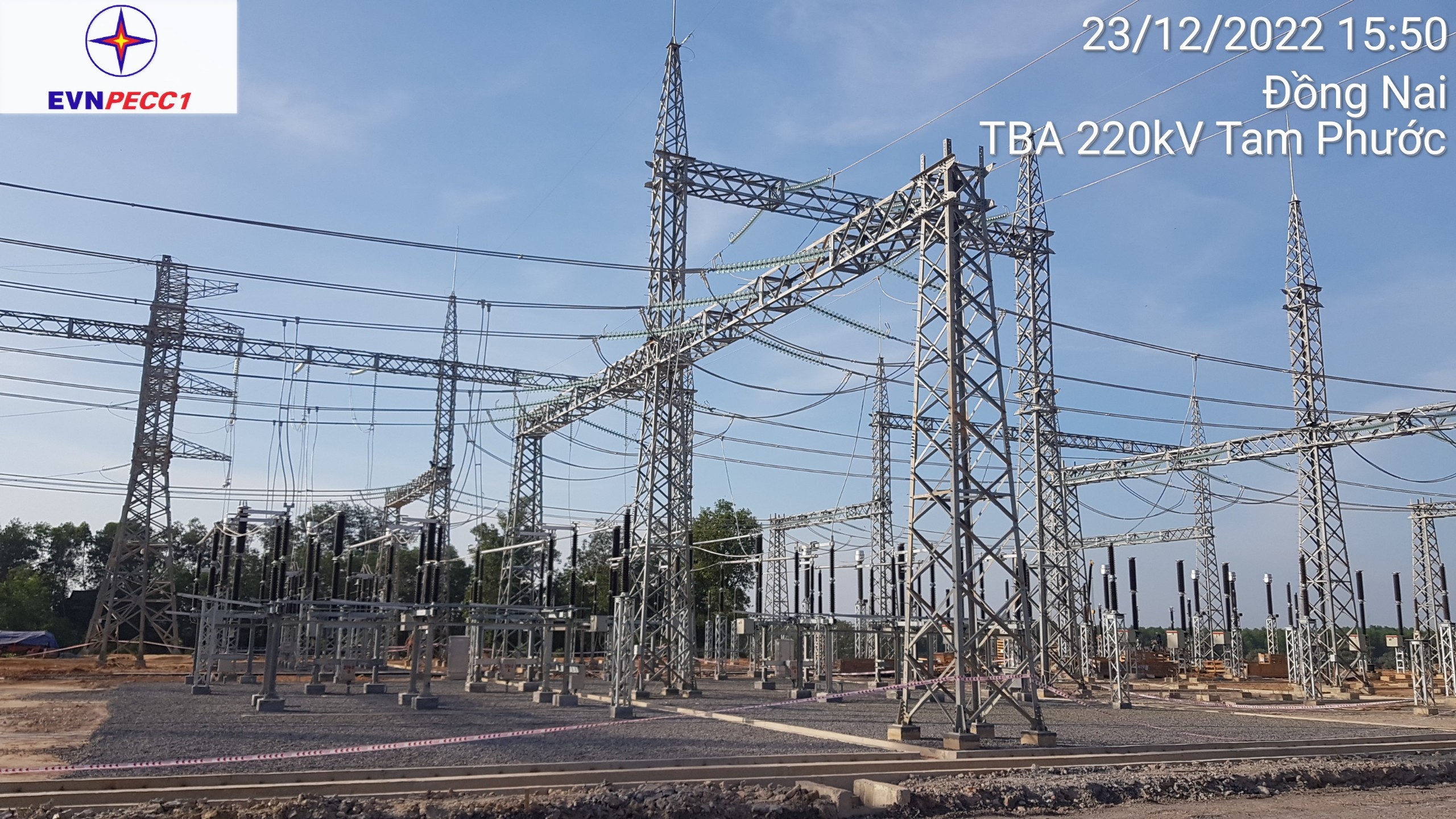

Trạm biến áp 220kV Tam Phước (Ảnh: Lưu Văn Tuấn)

TBA 220kV Tam Phước được xây dựng tại đồi trồng tràm thuộc thửa 133 TBĐ 94, phường Phước Tân, TP Biên Hòa, Tỉnh Đồng Nai.

Dự án được thiết kế với quy mô 02 máy biến áp tự ngẫu 220kV-250MVA. Trước mắt lắp đặt máy biến áp thứ nhất 220/110/22kV  với công suất 250MVA, dự phòng 01 máy biến áp 250MVA. Sơ đồ nối điện chính phía 220kV được sử dụng là sơ đồ 2 hệ thống thanh cái có thanh cái đường vòng, trang bị máy cắt liên lạc và máy cắt vòng, số lượng ngăn phân phối 220kV là 12 ngăn. Dự án này đã lắp đặt 04 ngăn đường dây, 01 ngăn lộ tổng MBA, 01 ngăn liên lạc và 01 ngăn đường vòng.

Phía 110kV cũng được sử dụng sơ đồ hai thanh cái với thanh cái đường vòng số lượng các ngăn phân phối 110kV là 18 ngăn lộ. Cũng trong dự án này, 06 ngăn đường dây, 01 ngăn lộ tổng MBA, 01 ngăn liên lạc và 01 ngăn đường vòng đã được lắp đặt thành công.

Phần đường dây đấu nối với mức điện áp là 220kV, 02 mạch có chiều dài tuyến là 0,18km nằm trên địa bàn phường Phước Tân, TP Biên Hòa, tỉnh Đồng Nai.

Dự án TBA 220kV Tam Phước và đường dây đấu nối được xây dựng với mục tiêu đảm bảo cung cấp điện cho các phụ tải của TP. Biên Hòa nói riêng và tỉnh Đồng Nai nói chung, nhằm đáp ứng nhu cầu phát triển kinh tế, xã hội của tỉnh và khu vực lân cận. Bên cạnh đó, dự án cũng giúp giảm tải cho các máy biến áp 220/110kV tại các TBA 220kV Long Thành, Long Bình và TBA 500/220kV Sông Mây hiện hữu. Dự án hoàn thành sẽ góp phần đảm bảo tiêu chí N-1, nâng cao độ tin cậy, an toàn cung cấp điện cho lưới điện khu vực đồng thời cũng phù hợp với Quy hoạch phát triển điện lực Quốc gia và Quy hoạch phát triên điện lực tỉnh Đồng Nai giai đoạn 2016-2025, có xét tới năm 2035.
