Thứ trưởng Đặng Hoàng An: Không được đặt vấn đề lùi tiến độ dự án Nhà máy Thủy điện Ialy mở rộng

Kiểm tra công trường và làm việc với Tập đoàn Điện lực Việt Nam (EVN) về dự án Nhà máy Thủy điện Ialy mở rộng vào ngày 21/11 tại Gia Lai, ông Đặng Hoàng An - Thứ trưởng Bộ Công Thương yêu cầu phải quyết liệt đảm bảo tiến độ triển khai dự án. Những vướng mắc cần được báo cáo các cấp có thẩm quyền để tháo gỡ sớm, chứ không được đặt vấn đề "lùi tiến độ".

Tham dự buổi làm việc còn có ông Giorgio Aliberti - Đại sứ Liên minh Châu Âu (EU) tại Việt Nam, ông Nicolas Warnery - Đại sứ Cộng hòa Pháp tại Việt Nam, ông Hervé Conan - Giám đốc Cơ quan Phát triển Pháp (AFD) tại Việt Nam, ông Hồ Phước Thành – Phó Chủ tịch UBND tỉnh Gia Lai.

Tập đoàn Điện lực Việt Nam có ông Phạm Hồng Phương – Phó Tổng giám đốc EVN, lãnh đạo Ban QLDA Điện 2, ông Nguyễn Hữu Chỉnh - Tổng Giám đốc EVNPECC1, Công ty Thủy điện Ialy.

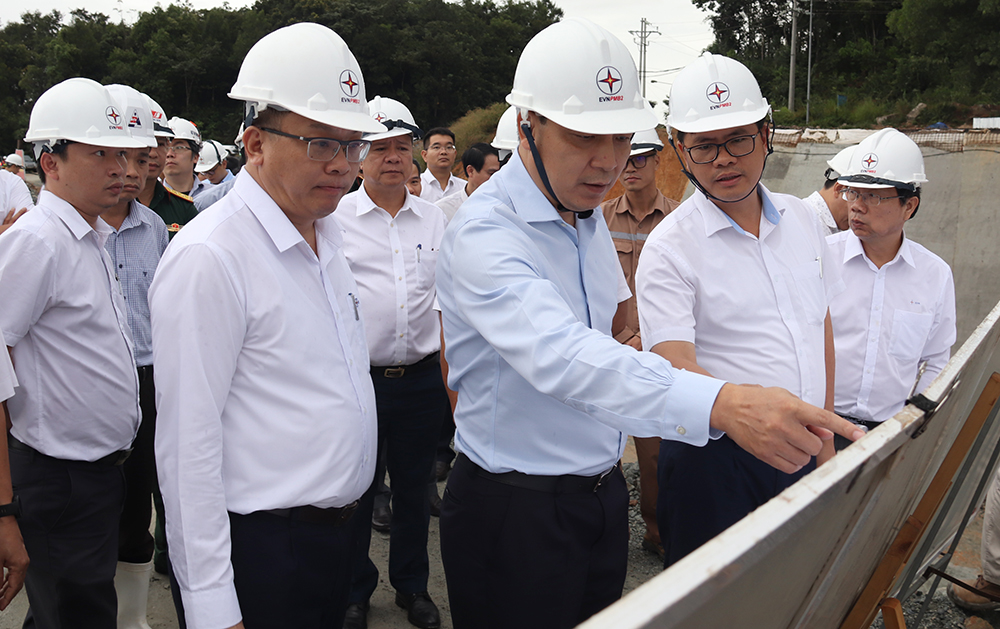

Hàng đầu tiên, từ trái qua phải: ông Phạm Hồng Phương - Phó Tổng giám đốc EVN, ông Đặng Hoàng An - Thứ trưởng Bộ Công Thương, trao đổi về tiến độ triển khai dự án NMTĐ Ialy mở rộng trên công trường

Công trường bám sát tiến độ

Theo ông Nguyễn Đức Minh – Phó Giám đốc Ban QLDA Điện 2 (EVNPMB 2), đến nay, công tác thu xếp vốn, giải ngân của dự án đáp ứng yêu cầu. Trong đó, vốn của chủ đầu tư tự thu xếp (khoảng 30%) và vốn vay thương mại không bảo lãnh Chính phủ (khoảng 70%).

Ngày 29/6/2021, EVN và AFD đã ký thỏa ước tín dụng khoản vay nước ngoài với giá trị 74,7 triệu EURO (tương đương khoảng 1.900 tỷ đồng). Đối với khoản vay trong nước (có giá trị 2.400 tỷ đồng), dự kiến sẽ được ký kết trong quý I/2023. Giá trị đã giải ngân lũy kế đến nay là 966,7 tỷ đồng, trong đó giải ngân phần vốn của AFD là 165,1 tỷ đồng.

Về tiến độ thi công, đến nay toàn công trường đang bám sát mục tiêu đề ra. Trong bối cảnh dịch bệnh COVID-19 và ảnh hưởng của cuộc xung đột Nga – Ucraine làm cho giá cả vật liệu tăng cao so với thời điểm dự thầu, liên danh các nhà thầu đã nỗ lực điều hành, thi công trên công trường, nhiều hạng mục đã vượt tiến độ so với tiến độ được duyệt từ 1-3 tháng.

Công tác tư vấn giám sát chất lượng thi công xây dựng công trình đảm bảo theo quy định. Kỹ sư trực ca thực hiện kiểm tra, nghiệm thu công việc xây dựng và xác nhận trong nhật ký thi công của nhà thầu đầy đủ theo quy định của nhà nước và EVN.

Đại diện chủ đầu tư - EVNPMB 2 cũng thực hiện giám sát, đôn đốc thi công thông qua hệ thống 15 camera giám sát và kiểm soát an ninh của nhà thầu đã lắp đặt tại công trường. Các hình ảnh truyền về màn hình giám sát của Ban điều hành dự án và điện thoại của cán bộ các bên liên quan.

Về công tác quản lý môi trường, xã hội, sức khỏe và an toàn trên công trường (ESHS), Tổ ESHS được thành lập theo Quyết định số 258/QĐ-EVNPMB2-BĐHIALY ngày 26/10/2021, gồm 22 thành viên. Đơn vị tư vấn giám sát về công tác này (Liên đoàn Khảo sát khí tượng thủy văn) cử 01 kỹ sư thường xuyên làm việc tại công trường, vừa kiểm tra giám sát, tư vấn hướng dẫn nhà thầu, vừa tập huấn kiến thức về HSE cho lãnh đạo và nhân viên trên công trường.

Phái đoàn Liên minh châu Âu nghe báo cáo tiến độ dự án

Vướng mắc về thủ tục chuyển đổi mục đích sử dụng đất rừng

“Nút thắt” lớn nhất của dự án hiện nay là vướng mắc về thủ tục chuyển đổi mục đích sử dụng đất rừng (1,02 ha) tại tỉnh Gia Lai - ông Phạm Hồng Phương, Phó Tổng giám đốc EVN cho hay. Mặc dù Thủ tướng Chính phủ đã có văn bản chấp thuận chủ trương chuyển đổi mục đích sử dụng rừng để thực hiện dự án, song tỉnh Gia Lai vẫn có ý kiến là "chưa đủ cơ sở thực hiện do Quy hoạch lâm nghiệp quốc gia 2021 - 2030 chưa được Thủ tướng phê duyệt". Việc chậm bàn giao mặt bằng sẽ ảnh hưởng nghiêm trọng đến công tác triển khai thi công mở rộng kênh xả, gây ảnh hưởng tiến độ chống lũ năm 2023. Ngoài ra, còn liên đới thủ tục thế chấp tài sản vay vốn, không ký được hợp đồng tín dụng thương mại trong nước.

Trực tiếp đi khảo sát công trường và lắng nghe những phản ánh của chủ đầu tư, ông Giorgio Aliber - Đại sứ Liên minh châu Âu tại Việt Nam, bày tỏ quan ngại và cho rằng để đạt kế hoạch cần phải có "thiện chí và quyết tâm" của lãnh đạo tỉnh Gia Lại. Đại sứ EU đề nghị các bên liên quan không để dự án rơi vào tình trạng phải chờ đợi khiến cho thời gian triển khai kéo dài.

Thứ trưởng Bộ Công Thương – ông Đặng Hoàng An phát biểu tại buổi làm việc

Ông Đặng Hoàng An - Thứ trưởng Bộ Công Thương, cũng đề nghị UBND tỉnh Gia Lai cần nhanh chóng tháo gỡ vướng mắc này. Các bên liên quan cần rà soát các thủ tục, báo cáo các cấp có thẩm quyền để tháo gỡ sớm, chứ không đặt vấn đề "lùi tiến độ dự án".

Thứ trưởng Đặng Hoàng An cho biết: “Nếu một năm trượt tiến độ, hệ thống điện sẽ mất đi hơn 233 triệu kWh, mất đi doanh thu 233 tỷ đồng, ngân sách tỉnh Gia Lai mất đi vài chục tỷ tiền thuế".

Ngoài ra, lãnh đạo Bộ Công Thương cũng nhấn mạnh, dự án phải thực hiện nghiêm các quy định của nhà tài trợ, quy định pháp luật về an toàn, sức khỏe, môi trường. Dù hiện nay công trường đang làm tốt những công tác này, nhưng không được phép chủ quan.

Trước kiến nghị của các bên, ông Hồ Phước Thành - Phó Chủ tịch UBND tỉnh Gia Lai cho biết đã giao Sở Nông nghiệp và Phát triển nông thôn phối hợp EVN giải quyết. Ông Hồ Phước Thành khẳng định: "Việc chậm chuyển mục đích sử dụng đất rừng làm ảnh hưởng lớn đến công tác thi công kênh dẫn dòng nhà máy và tuyến đường dây 500kV đấu nối, từ đó ảnh hưởng đến vấn đề chống lũ năm 2023 là không thể được, tỉnh sẽ chỉ đạo để sớm tháo gỡ vướng mắc này”.

Dự án Nhà máy Thủy điện Ialy mở rộng:

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam;

- Đại diện chủ đầu tư quản lý, điều hành dự án: Ban QLDA Điện 2;

- Đơn vị tư vấn thiết kế: Công ty CP Tư vấn Xây dựng Điện 1;

- Địa điểm xây dựng: xã Ya Tăng, huyện Sa Thầy, tỉnh Kon Tum và xã Ia Mơ Nông, Ia Kreng, thị trấn Ialy, huyện Chư Păh, tỉnh Gia Lai;

- Công suất: 360MW (2x180MW);

- Tổng mức đầu tư: gần 6.400 tỷ đồng;

- Khởi công: tháng 6/2021

- Dự kiến phát điện tổ máy 1: quý II/2024; phát điện tổ máy 2: quý III/2024;

- Hoàn thành công trình: Tháng 12/2024.

  • 23/11/2022 10:17
