Dự án nhà máy Điện gió số 7 - Giai đoạn 2 - Hoàn thành đổ bê tông móng tuabin đầu tiên

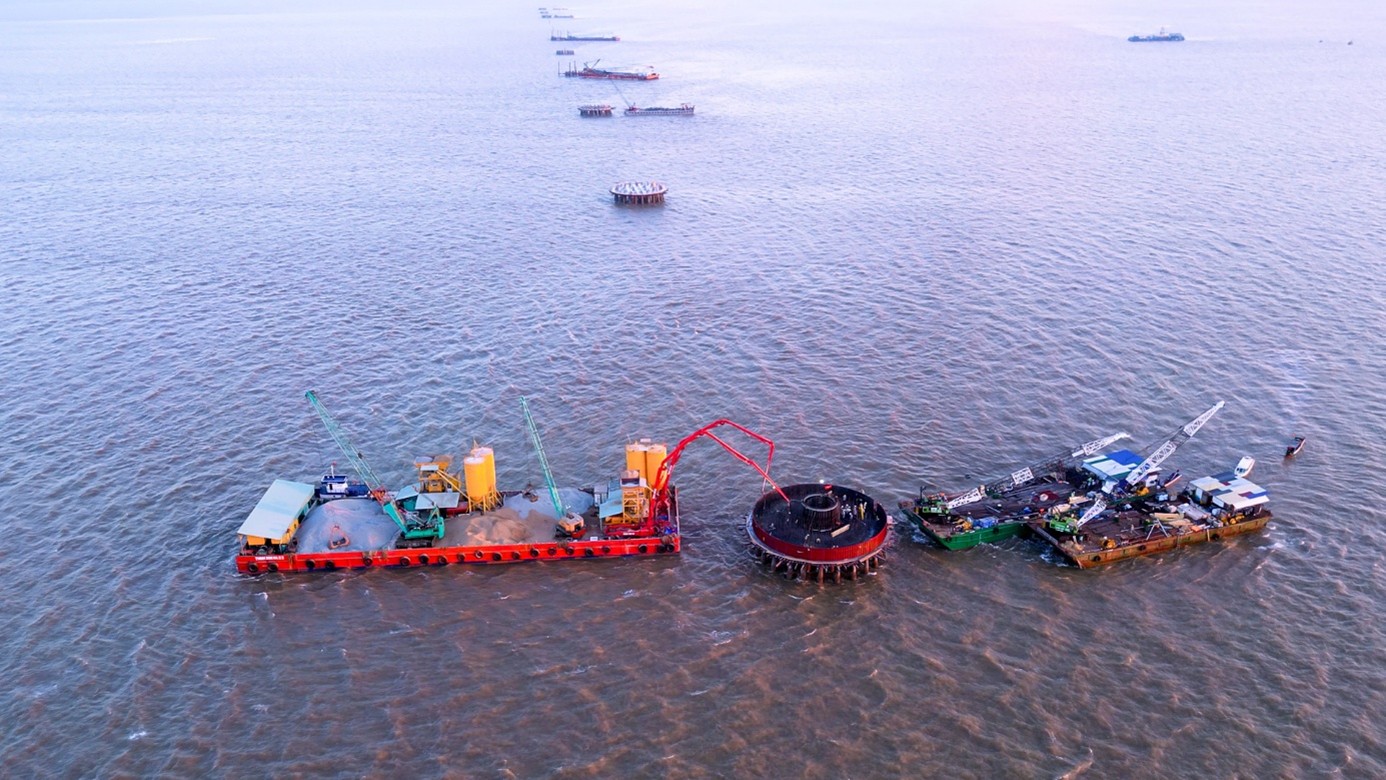

Dự án Nhà máy Điện gió Số 7 – Giai đoạn 2 (89,3MW) đã đạt được cột mốc quan trọng khi chính thức triển khai đổ bê tông móng công trình. Nhờ sự phối hợp chặt chẽ giữa Tổng thầu BOP Sigma, Chủ đầu tư, Tư vấn quản lý dự án và Tư vấn giám sát, dự án hiện đang đảm bảo đúng tiến độ đề ra. Móng WTG 19 - móng đầu tiên của dự án - đã hoàn thành nghiệm thu và tiến hành đổ bê tông lớp 1 vào ngày 30/4/2026. Đổ bê tông lớp 1 – WTG 19

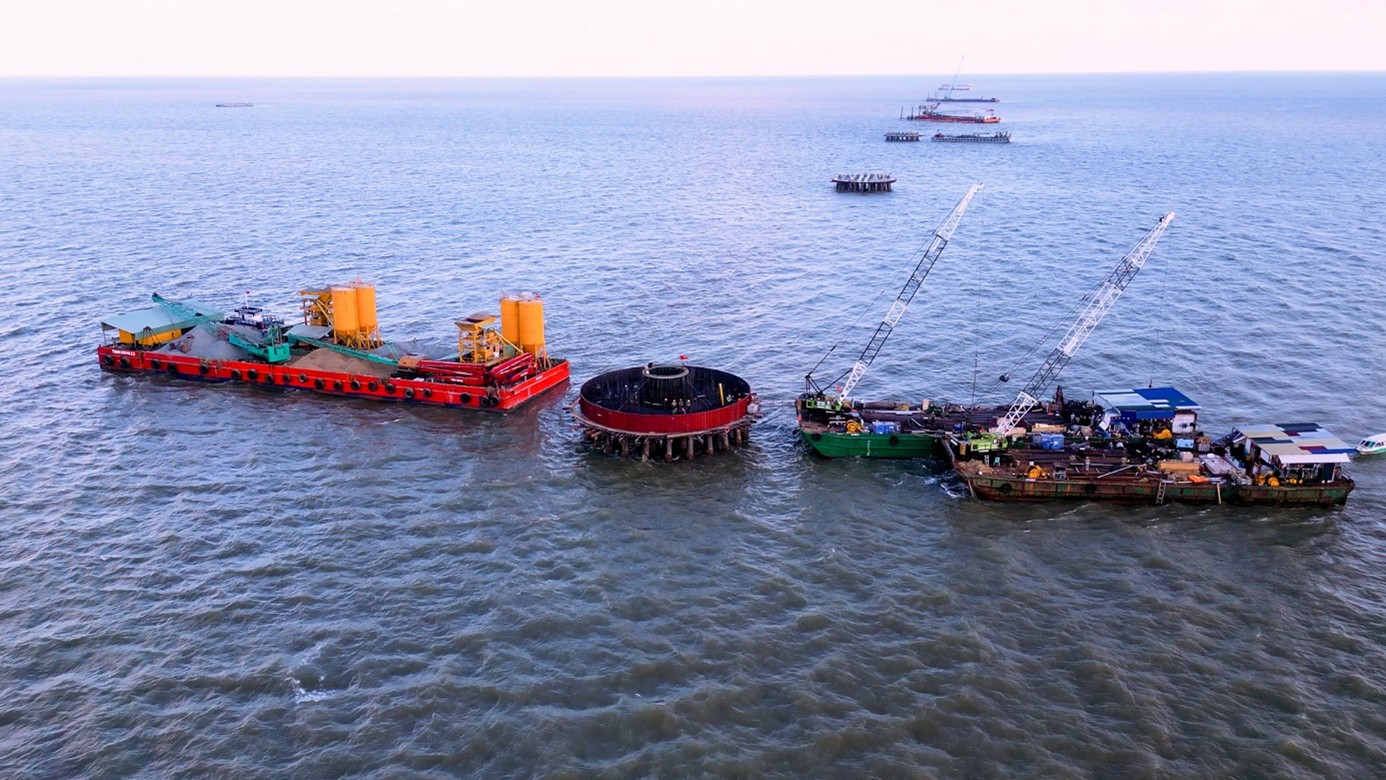

Đổ bê tông đài cọc – WTG 19

CÔNG TRÌNH TRỌNG ĐIỂM NĂNG LƯỢNG TÁI TẠO

Nhà máy điện gió Số 7 – Giai đoạn 2 là công trình công nghiệp – năng lượng cấp I, thuộc nhóm A, ứng dụng công nghệ tuabin gió trục ngang hiện đại, được bố trí ngoài khơi để khai thác tối ưu tiềm năng gió tại khu vực ven biển Cần Thơ. Khi đi vào vận hành, dự án dự kiến cung cấp sản lượng điện bình quân khoảng 271.198 MWh/năm, góp phần giảm áp lực thiếu điện cho hệ thống điện quốc gia, đặc biệt trong bối cảnh nhu cầu điện tại khu vực Đồng bằng sông Cửu Long ngày càng tăng cao.

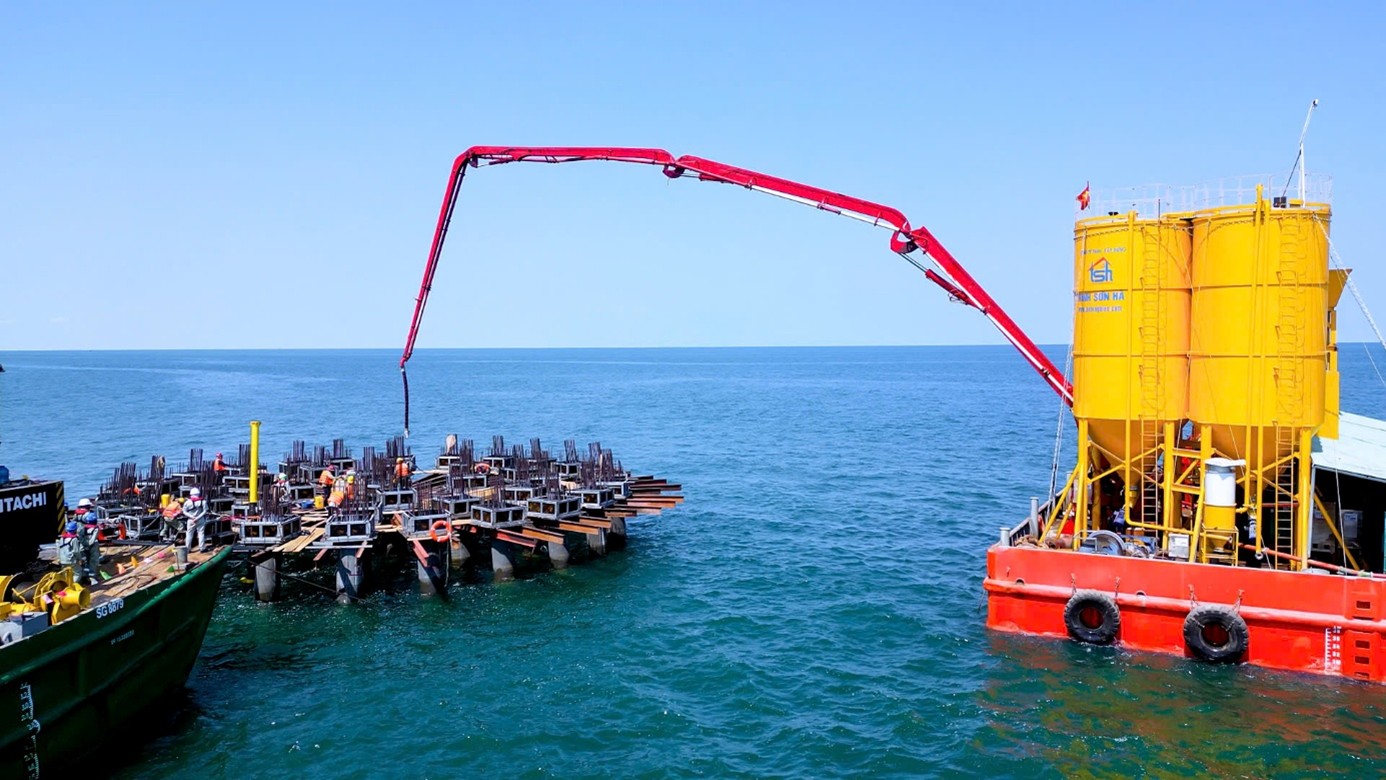

Nghiệm thu bulong neo, cốt thép đổ bê tông lớp 1 – WTG 19

TRIỂN KHAI DỰ ÁN TRONG ĐIỀU KIỆN ĐẶC THÙ VÙNG VEN BIỂN

Tọa lạc tại khu vực có địa hình và khí hậu đặc thù của vùng ven biển (thuộc tỉnh Sóc Trăng cũ – nay là Thành phố Cần Thơ), việc triển khai hạ tầng kỹ thuật cho dự án năng lượng tái tạo quy mô lớn này đòi hỏi độ chính xác cao và giải pháp công nghệ tiên tiến.

Nhận thức rõ tầm quan trọng của tiến độ, PECC1 với vai trò Tư vấn quản lý dự án và Tư vấn giám sát đã phối hợp chặt chẽ cùng Chủ đầu tư và Tổng thầu EPC, tập trung tối đa nguồn lực, tối ưu hóa quy trình quản lý và tổ chức thi công liên tục, qua đó đẩy nhanh tiến độ các hạng mục hạ tầng kỹ thuật.

Việc hoàn thành đóng cọc đại trà theo hình thức cuốn chiếu và chuyển sang giai đoạn thi công bê tông móng – hạng mục cốt lõi quyết định kết cấu bền vững của toàn bộ hệ thống trụ tuabin gió – khẳng định năng lực quản lý dự án, giám sát và điều hành thi công của đội ngũ kỹ sư PECC1. Đây là nền tảng quan trọng để dự án tiếp tục triển khai các hạng mục lắp dựng thiết bị trong thời gian tới.

Đổ bê tông lớp 1 – WTG 19

CAM KẾT VỀ CHẤT LƯỢNG VÀ AN TOÀN

Song song với việc đẩy nhanh tiến độ, công tác kiểm soát chất lượng kỹ thuật và đảm bảo an toàn lao động được triển khai nghiêm ngặt. Chủ đầu tư và PECC1 cam kết tuân thủ đầy đủ các quy chuẩn xây dựng hiện hành, từ khâu kiểm định vật liệu đầu vào đến quy trình giám sát đổ bê tông khối lớn.

Hệ thống quản lý an toàn, vệ sinh lao động và bảo vệ môi trường (HSE) được duy trì chặt chẽ 24/7, nhằm đảm bảo không xảy ra sự cố, hướng tới mục tiêu xây dựng một công trình đạt chuẩn về cả tiến độ và chất lượng bền vững.

THÔNG TIN DỰ ÁN

Tên dự án: Nhà máy điện gió Sóc Trăng 7 – Giai đoạn 2

Chủ đầu tư: Công ty Cổ phần Năng lượng ST2

Địa điểm: Xã Vĩnh Hải, Thành phố Cần Thơ

Quy mô: 19 trụ tuabin gió ngoài khơi

Tổng công suất: 89,3MW

Trạm biến áp 110kV: 02 máy biến áp 110/22kV – 63MVA

Hệ thống điện 22kV: Đường dây trên không và cáp ngầm biển kết nối các tuabin gió vào TBA 110kV

Tiến độ hoàn thành dự kiến: 15/12/2026

  • 19/05/2026 09:38

Lĩnh vực hoạt động
